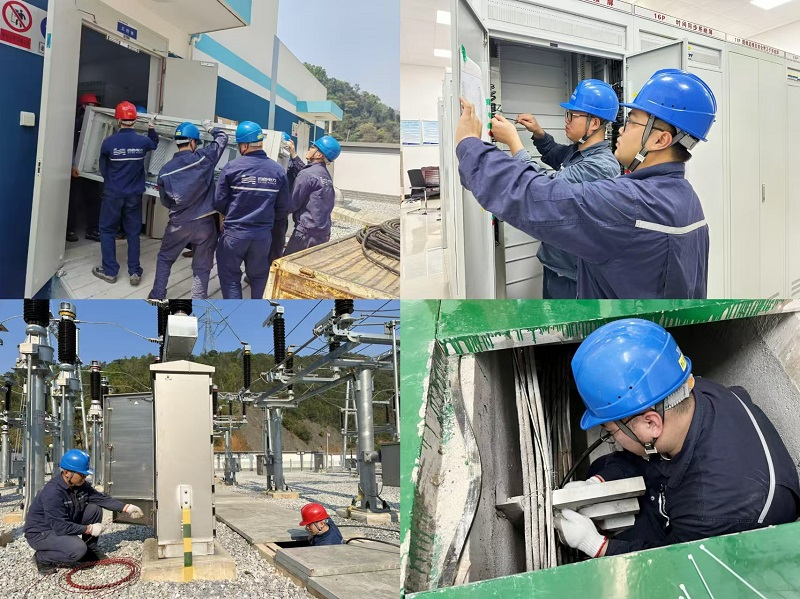

由“被動搶修”轉向“主動防御” 變電管理所順利完成110kV泮水變電站故障解列裝置技改工作 發表日期:2025-03-28 15:53 作者: 變電管理所 王逸楷、梁志堅 來源: 本站原創 閱讀:53次 為進一步保障集團公司電網安全穩定運行,3月23至26日,變電管理所組織繼保二班對110kV泮水變電站故障解列裝置展開技改工作,經過3天連續施工,成功完成裝置升級調試,實現故障解列功能精準可靠,為電網安全運行筑起“智能防線”。 在變電管理所領導班子及技術專責的共同指導下,繼保二班充分發揮技術自主性,摒棄外委依賴,獨立完成從方案設計到施工落地的全流程,提前兩周開展技術交底,模擬施工難點,制定“三步走”計劃:一是精準設計,結合變電站實際負荷特性,定制優化解列裝置邏輯判據,確保與既有保護系統無縫兼容;二是資源調配,統籌調配新型故障解列屏、耐高溫電纜等物資,提前完成設備入場驗收;三是風險預控,針對有限空間作業、帶電區域鄰近施工等風險點,編制專項應急預案并進行桌面推演。經過繼保二班全體工作人員的不懈努力,高效完成故障解列屏安裝、二次電纜的接線技改工作,裝置采樣數據正確,各項功能均運行正常,跳閘出口試驗準確無誤。 本次自主技改工作,為公司節省外委施工成本50萬元以上,用實際行動踐行了“降本增效”目標,逐步實現集團公司運維鐵軍從“被動搶修”向“主動防御”的跨越升級,為集團公司電網的安全穩定運行保駕護航。
圖/文:變電管理所 王逸楷、梁志堅 初審:韋勇琦 編輯:謝太黨 二審:黃家倩、曾雄英 終審:黃濤 標簽:新聞 動態 |
